1. Importieren der CSV-Datei. Der Aufbau ist hier zu finden

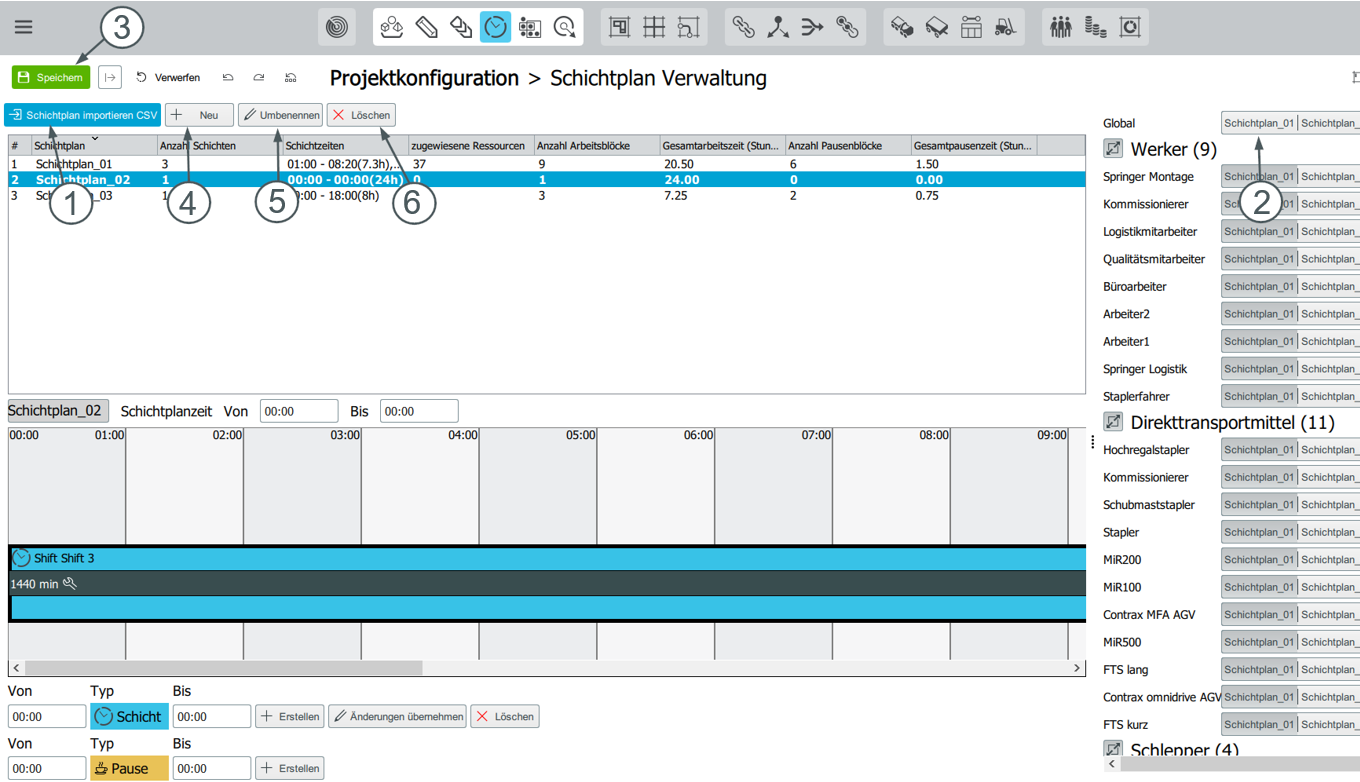

2. Einen Schichtplan allen Ressourcen zuweisen
3. Speichern
4. Neuen Schichtplan anlegen
5. Schichtplan umbenennen
Nicht zugewiesene Schichtpläne können bei Bedarf über "Löschen" (siehe 6) wieder gelöscht werden.
Über die rechte Ansicht können den Ressourcen zusätzlich zum globalen Zuweisen eines Schichtplans (siehe Punkt 2, oben) außerdem auch einzeln unterschiedliche Schichtpläne zugeiwesen werden.
In der Tabelle werden alle importierten Schichtpläne und folgende weitere Informationen zu den jeweiligen Schichtplänen angezeigt:
- Anzahl der Schichten, Arbeitsblöcke und Pausenblöcke
- Schichtzeiten
- Anzahl zugewiesener Ressourcen
- Gesamtarbeits- und Gesamtpausenzeit
In der darunter stehenden Grafik werden die Schichten sowie die Arbeits- (gekennzeichnet durch den Schraubenschlüssel) und Pausenzeiten (gekennzeichnet durch die Kaffeetasse) des ausgewählten Schichtplans grafisch dargestellt.
Eigenen Schichtplan anlegen / Importierte Schichtpläne bearbeiten:
1. Hier kann ein neuer Schichtplan angelegt und benannt werden. Standardmäßig wird eine Schicht von 00:00 bis 23:59 angelegt.
Beachten Sie: Schichten dürfen weder exakt 24h lang, noch 0s lang sein!
Für Pausen- und Schichtblöcke können die Start- und Endzeiten festgelegt werden.

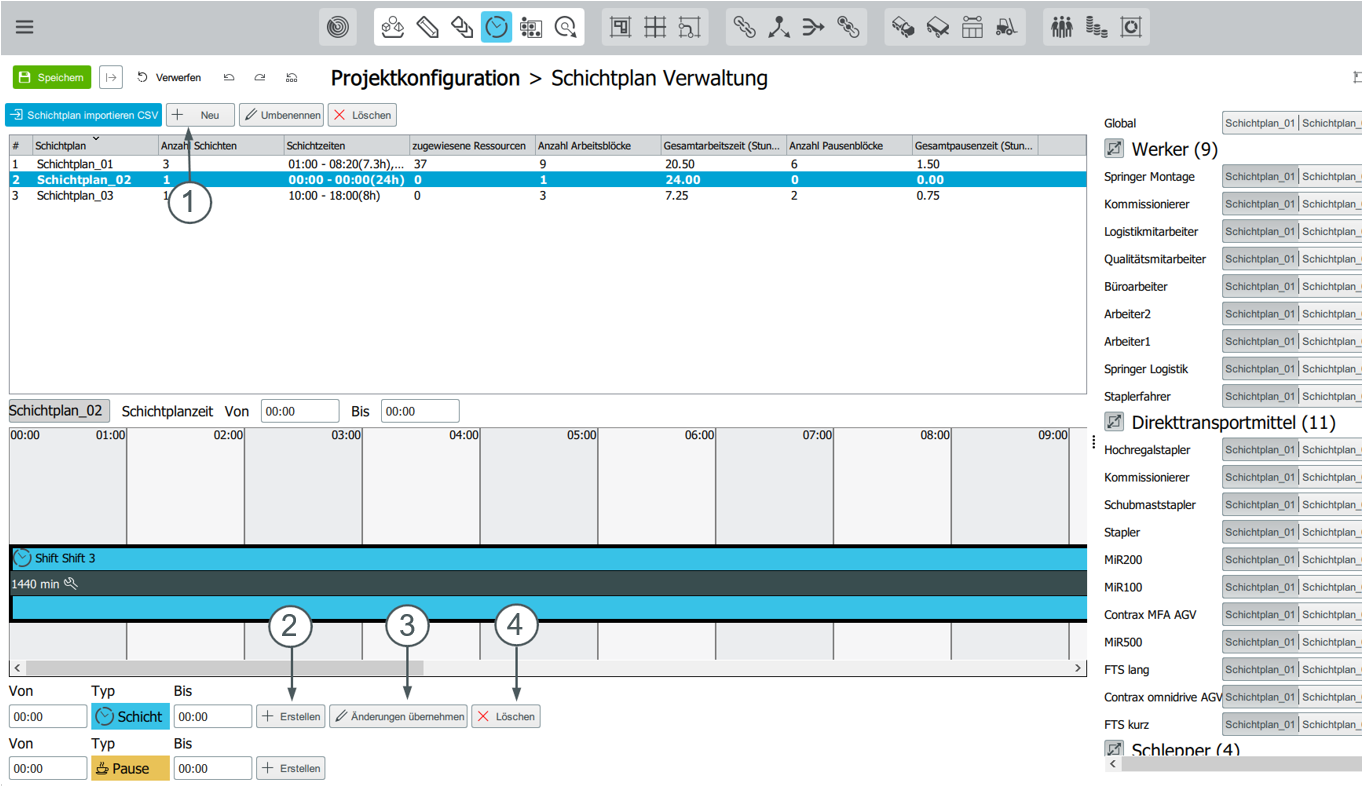

2. Über "Erstellen" können Pausen- und Schichtblöcke mit den vorher definierten Start- und Endzeiten erstellt werden und werden dem Schichtplan hinzugefügt. Es können maximal 3 Schichten hinzugefügt werden.
3. Änderungen, die an vorhandenen Schichten durchgeführt werden, können über diesen Button übernommen werden. Hierzu muss der zu ändernde Pausen- oder Schichtblock vorher durch Anklicken ausgewählt werden.
4. Pausen- und Schichtblöcke können über diesen Button aus dem ausgewählten Schichtplan gelöscht werden.
Die CSV-Datei kann mit Excel bearbeitet werden und bei Bedarf auch wieder importiert werden. Dies überschreibt den bestehenden Schichtplan. Zuweisungen müssen nochmal vorgenommen werden.
Bei dem Import des Schichtplans wird eine Konsistenzprüfung von diesem vorgenommen:
- Arbeits- und Pausenzeiten dürfen sich nicht überschneiden. Es findet ein Abgleich zwischen Arbeits- und Pausenzeiten statt: Die Endzeit einer Schicht muss immer kleiner oder gleich dem Beginn der nachfolgenden Schicht sein.
- Die Schichten eines Schichtplans müssen zwischen 0:00 und 23:59 am gleichen Tag stattfinden. Der Beginn einer Schicht vor 0:00 Uhr ist nicht zulässig.
- Die importierten Daten werden anhand ihrer Startzeit sortiert.
- Ein Schichtplan kann maximal aus drei Schichten pro Tag bestehen. Andernfalls ist der Import in ipolog 4 Material Flow nicht möglich.
Bei Bestandsprojekten, die vor dem Release 2019-04 angelegt worden sind und einen Schichtplan mit mehr als drei Schichten pro Tag enthalten haben, werden die Schichten nach Schicht 3 gelöscht. - Das Ende eines Eintrags vom Schichtplan muss dem Beginn des nächsten Eintrags des Schichtplans entsprechen.

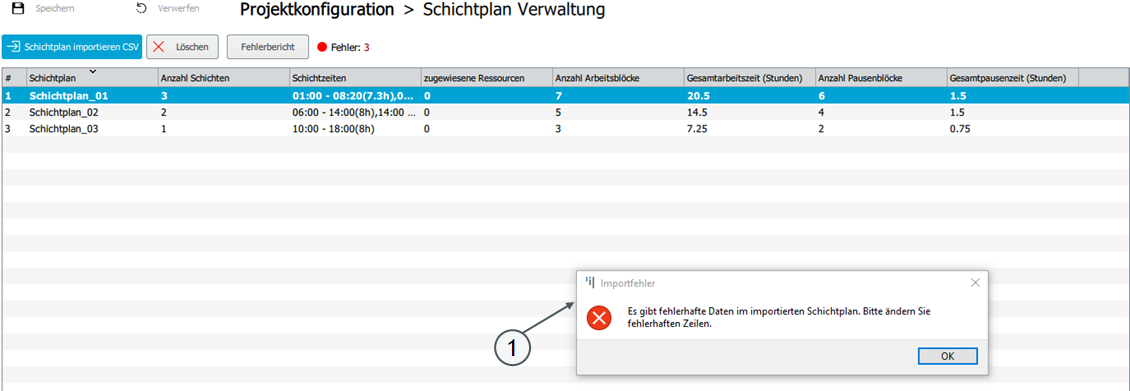

Treten beim Import des Schichtplans Fehler auf, gibt die Software eine Fehlermeldung (siehe 1) aus.
Über den beim fehlerhaften Import angezeigten Fehlerbericht-Button (siehe 2) kann die genaue Ursache für den fehlgeschlagenen Import herausgefunden werden (siehe 3).
